2019.12.27
富士宮市こども園現場状況7
早いもので今年もあと4日で終わりです。
当現場は東面と南面の足場が解体され、外観が見えるようになりました。
年内に四面解体の予定でしたが、外壁仕上げの仕様が天候に大きく左右されるため、雨天の影響を受け、年明けまで伸びてしまいました。建設業においてこればかりは仕方ありません。西面と北面は年明けに解体予定のため、あと少しで四面全ての足場が解体されます。

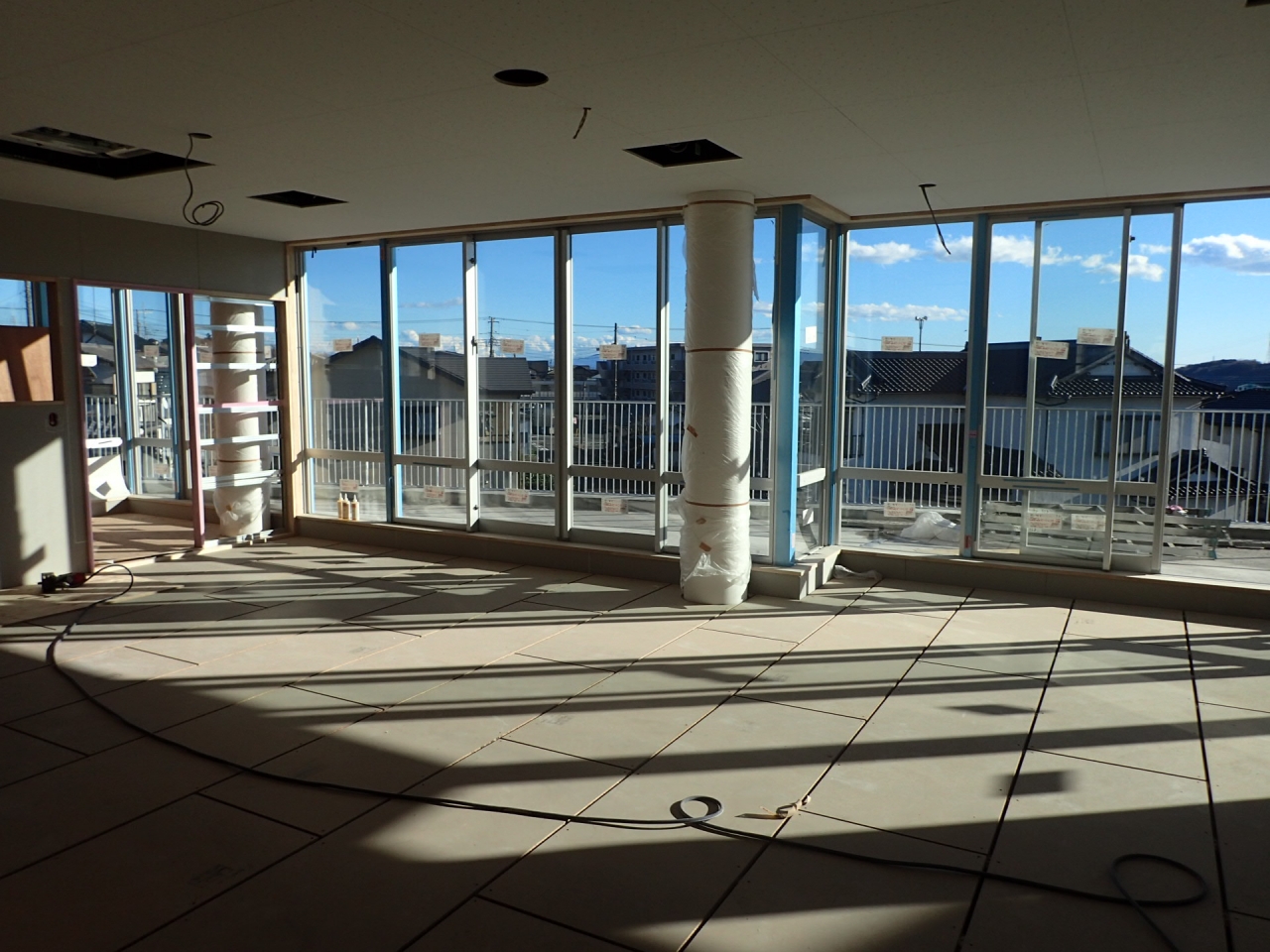

内部は天井、壁のボード貼りを進めつつ、貼り終わった部屋から床工事を進めています。

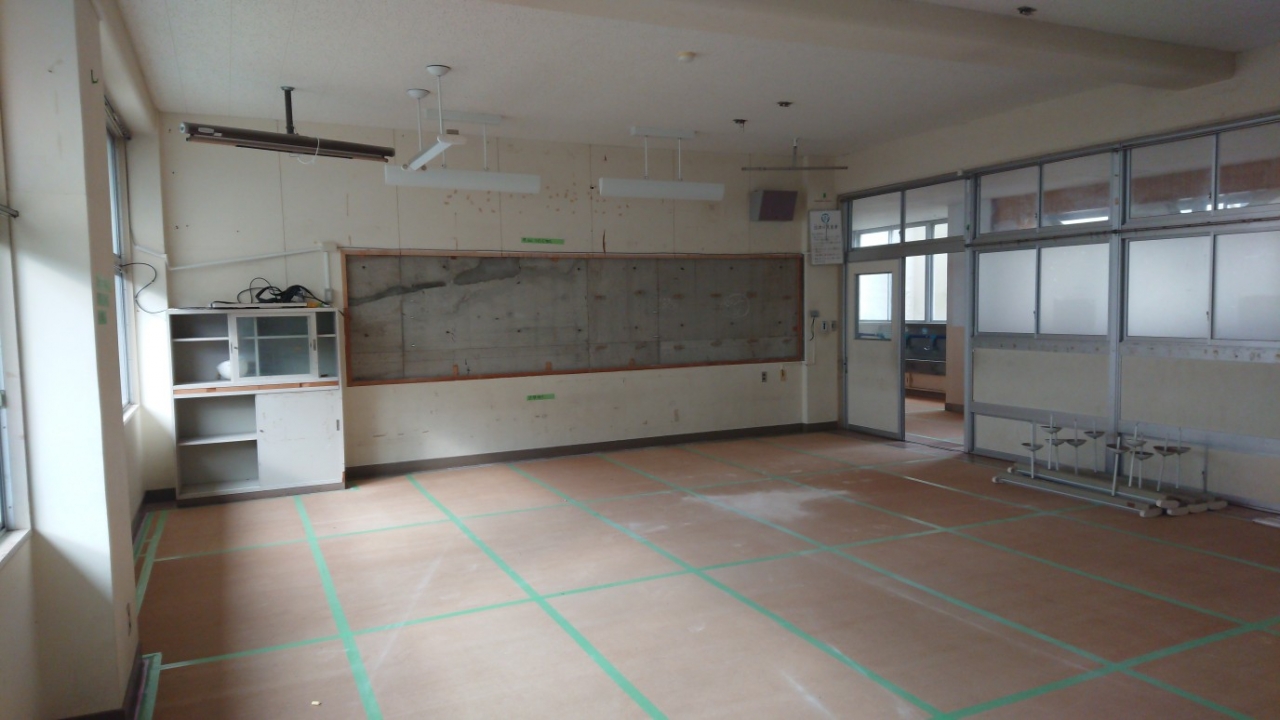

こちらの写真は保育室(4歳児室)です。今一番進んでいる部屋になります。
この後フローリングを貼り、腰下の壁に板を貼り、腰上はクロス仕上げとなります。
だいぶ部屋の雰囲気がわかるようになりました。
来月は2月末の完成に向けて仕上げ工事を進めていきます。
次回更新ではもう少しいろいろな部屋の写真を載せたいと思います。
ちなみに外構工事も今月より着工し、同時に進めています。

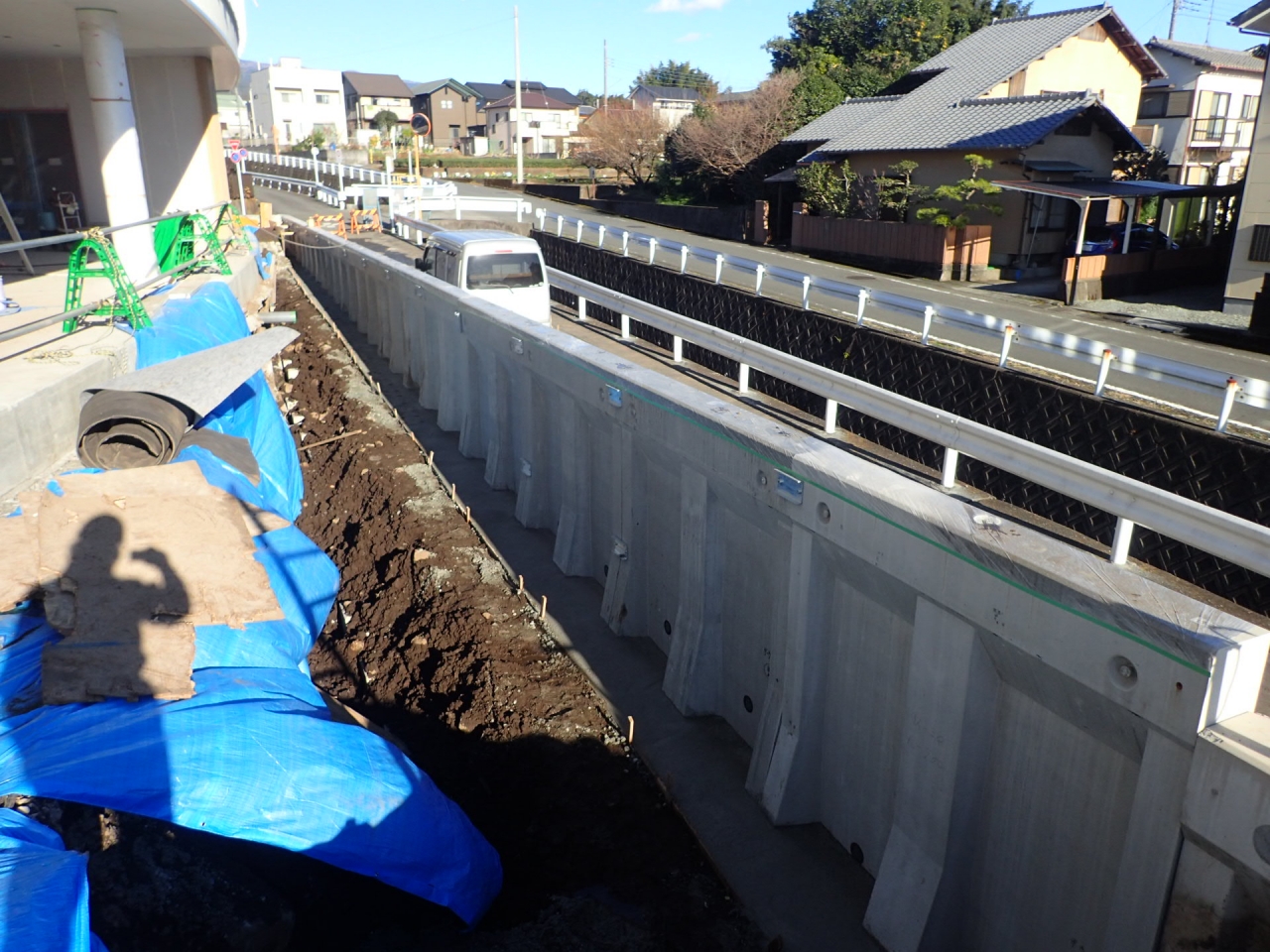

年内に据えたいと考えていた擁壁が無事に据わりました。
なんと一番重いもので4t以上もあります。重量物の扱いはやはり慎重になります。
さて、年内の更新は本日で最後になります。こども園完成まであと少し。来年も引き続き現場の進捗状況を更新していきます。
それでは皆さん良いお年を。来年もよろしくお願いします。
HiGo
2019.12.20
実施設計スタート

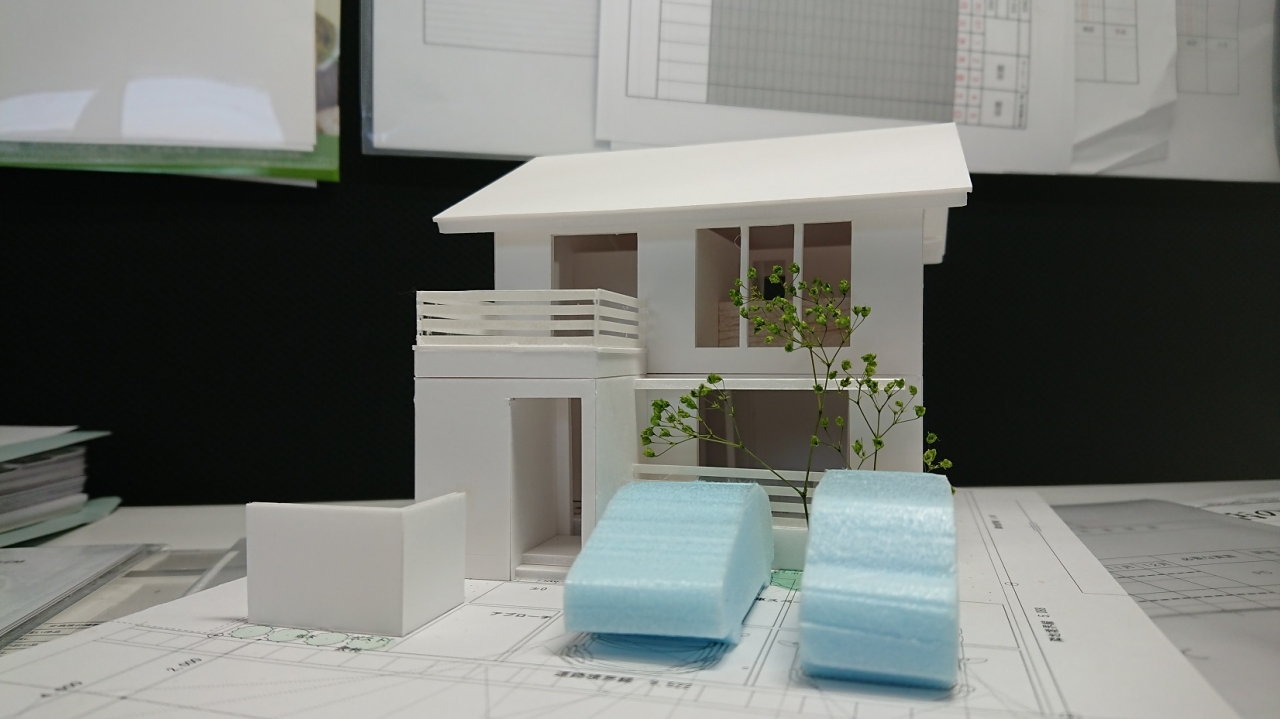

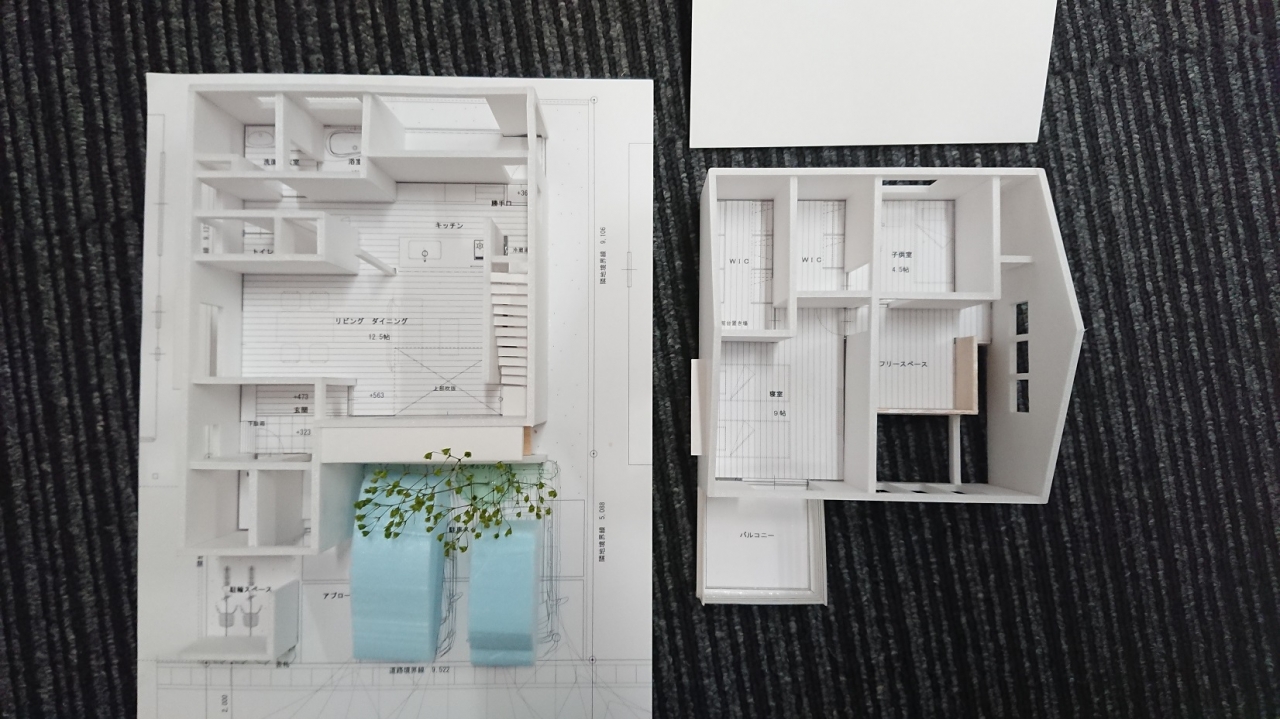

お施主様に模型で基本計画を確認して頂きました。OK頂きましたので実施設計スタートです。
さて、明日の午前は7月から施工していた住宅の引き渡しです。嬉しいような寂しような。午後は18年前に引き渡した住宅の外壁修繕の打合。18年経ったとは思えないほどきれいに住んで頂いてます。嬉しいです。
********** tommy
2019.12.13
現場監督の日常 ~戸田編2~
現場いよいよスタートしました。

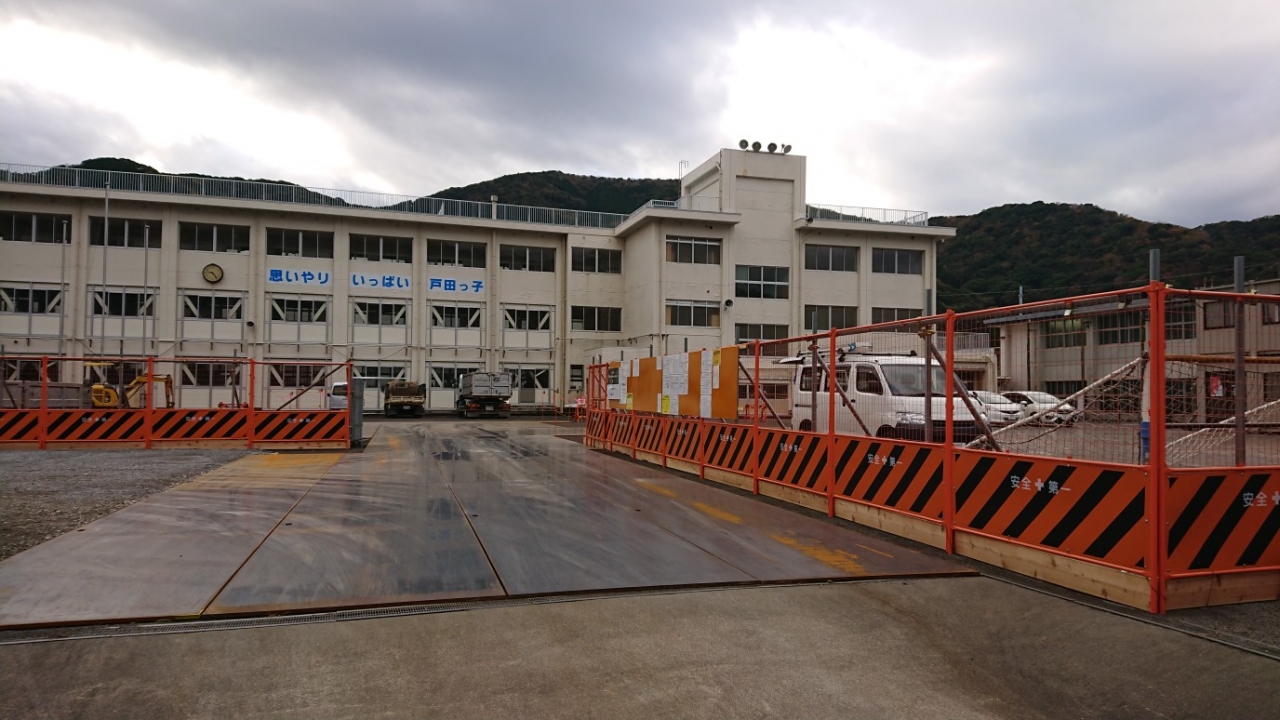

外部は仮囲いを行い
仮設事務所を建て
グランドに鉄板を敷き
仮設道路、駐車場を作りました。
内部は
床の養生をして
備品(蛍光灯、棚、黒板など)を撤去しています。
子供のころ広く感じた教室も
今はあまり広く感じません。
大人になったからなのか……
それともDeBooになりすぎたのか……(-_-)
行きの富士山と
帰りの富士山に
パワーをもらいながら
頑張っています!!
***本物を知る建築家DeBoo***
- 1 / 1
